Les corps de métier d'un chantier de construction
metiers-du-batiment

Les corps de métier d'un chantier de construction

8 min de lecture

Une maison achevée mobilise généralement entre dix et quinze intervenants distincts, chacun avec son savoir-faire, ses assurances, son matériel et son calendrier. Connaître les corps de métier d’un chantier de construction, leur ordre d’intervention et les interfaces qui les relient permet de lire un planning, de comprendre pourquoi un retard sur un lot bloque tous les suivants et d’anticiper les points où les responsabilités se croisent. Ce panorama suit le déroulé réel d’une opération, de l’implantation sur le terrain jusqu’à la remise des clés, avec les durées indicatives et les zones de friction les plus fréquentes.

Les corps de métier d’un chantier de construction, phase par phase

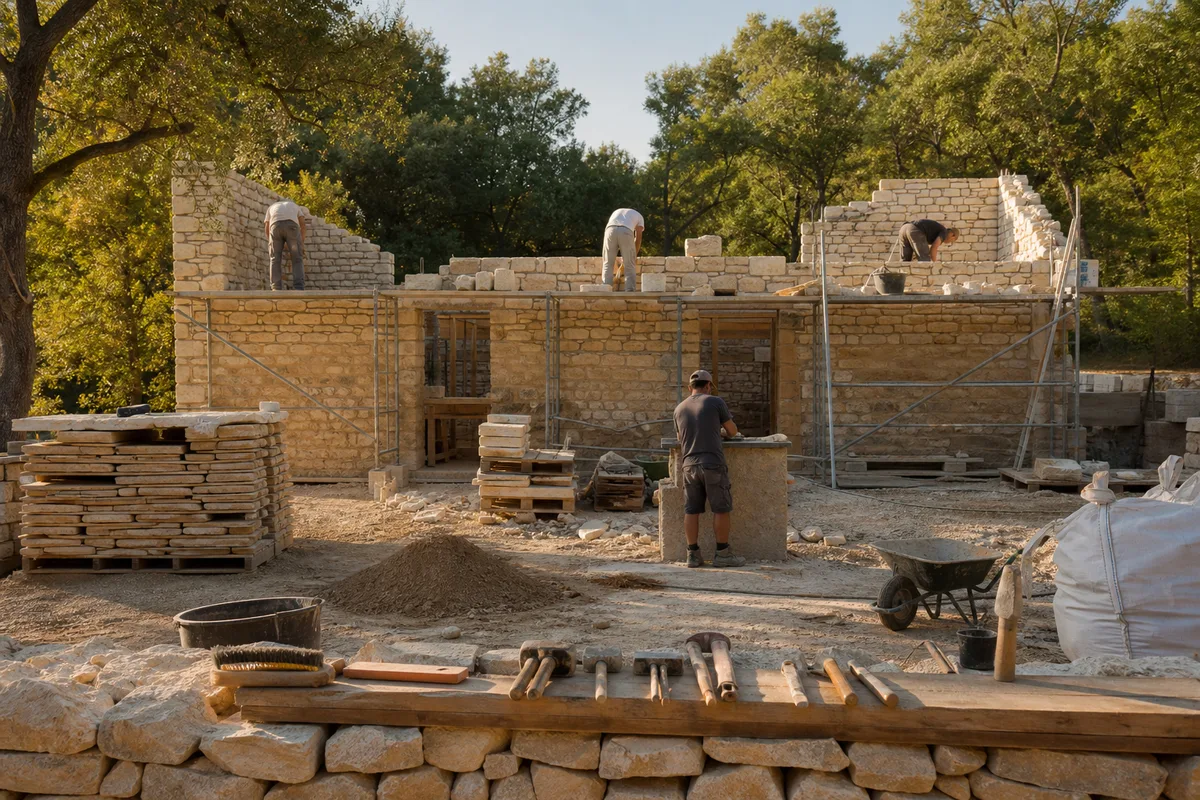

Chantier de construction avec plusieurs corps d’état au travail

L’organisation traditionnelle du bâtiment distingue trois grandes séquences. Le gros œuvre construit la structure et l’enveloppe porteuse. La mise hors d’eau et hors d’air ferme le bâtiment. Le second œuvre l’équipe et le rend habitable. Cette chronologie n’est pas une convention administrative : chaque phase crée les conditions physiques de la suivante, et l’inverser produit des reprises coûteuses.

Le découpage en lots structure aussi la contractualisation. Chaque lot correspond à un marché, un devis, une assurance et un interlocuteur. Sur un chantier en lots séparés, le maître d’ouvrage signe autant de contrats que d’entreprises. Sur un chantier confié à une entreprise générale, un contrat unique couvre l’ensemble, la répartition interne restant à la charge du titulaire.

Les interfaces entre lots concentrent la majorité des litiges. Le scellement d’une huisserie, le rebouchage après passage de gaines, la reprise d’un seuil, la protection d’un ouvrage terminé par un intervenant suivant : ces tâches modestes tombent souvent entre deux marchés. Les faire attribuer explicitement dans les devis coûte moins cher que de les arbitrer en cours d’exécution.

Le gros œuvre : du terrain à la structure

Le géomètre ou le maçon procède d’abord à l’implantation, en reportant sur le terrain les limites de propriété, les niveaux et l’emprise exacte de la construction. Cette implantation du bâtiment engage tout le reste : une erreur de quelques centimètres sur une limite séparative ou sur un niveau de seuil se corrige très difficilement une fois les fondations coulées.

Le terrassier ouvre ensuite le chantier. Il décape la terre végétale, réalise les fouilles de fondation, met en place les tranchées de réseaux et modèle les plateformes. Son travail conditionne la géométrie de tout ce qui suit, et une évacuation de terres mal anticipée bouleverse le budget dès les premiers jours.

Le maçon prend le relais pour couler les fondations, monter les murs porteurs, réaliser les chaînages, les linteaux et les planchers. Il assure également les dalles, les escaliers béton et souvent les enduits de façade. Ce lot représente couramment entre un quart et un tiers du budget d’une construction neuve. Le détail des ouvrages regroupés sous cette appellation figure dans maçonnerie générale : ce que recouvre le terme.

Le charpentier intervient ensuite sur des arases planes et des chaînages achevés. Il pose l’ossature qui supportera la couverture, qu’elle soit traditionnelle, à fermettes ou en lamellé-collé. Les spécialités de ce métier et ses repères de prix sont développés dans charpentier à Nîmes : métier et artisans.

Le couvreur ferme le bâtiment par le haut : écran de sous-toiture, lattage, tuiles ou ardoises, faîtages, puis zinguerie complète avec solins, noues, gouttières et descentes. La mise hors d’eau marque un jalon décisif du planning, car elle autorise le démarrage de tous les lots intérieurs.

Fermer le bâtiment : menuiseries et étanchéité à l’air

Le menuisier extérieur pose les fenêtres, portes-fenêtres, portes d’entrée et volets. Cette étape scelle la mise hors d’air et permet de chauffer le bâtiment pour les phases de séchage. Le choix des matériaux, des vitrages et des systèmes d’ouverture influence directement le confort d’été comme la performance hivernale.

La qualité de la pose compte autant que celle du produit. Un calfeutrement soigné, une compribande correctement comprimée et un raccordement propre du pare-vapeur conditionnent l’étanchéité à l’air du logement. Une menuiserie performante mal posée laisse passer davantage de déperditions qu’un modèle plus modeste installé dans les règles, ce que révèlent souvent les contrôles réalisés en fin de chantier.

L’étanchéiste intervient sur les toitures-terrasses, les balcons et les zones spécifiques. Sur une construction courante, ce lot peut être intégré à la couverture ou traité séparément selon la complexité.

Le façadier, lorsqu’il ne s’agit pas du maçon, réalise l’enduit extérieur ou l’isolation par l’extérieur. Cette dernière modifie sensiblement les épaisseurs de mur, ce qui suppose d’anticiper les débords de toiture, les appuis de fenêtre et les seuils dès la conception. Une isolation extérieure décidée après coup impose fréquemment des adaptations coûteuses en périphérie des ouvertures.

Le second œuvre et les lots techniques

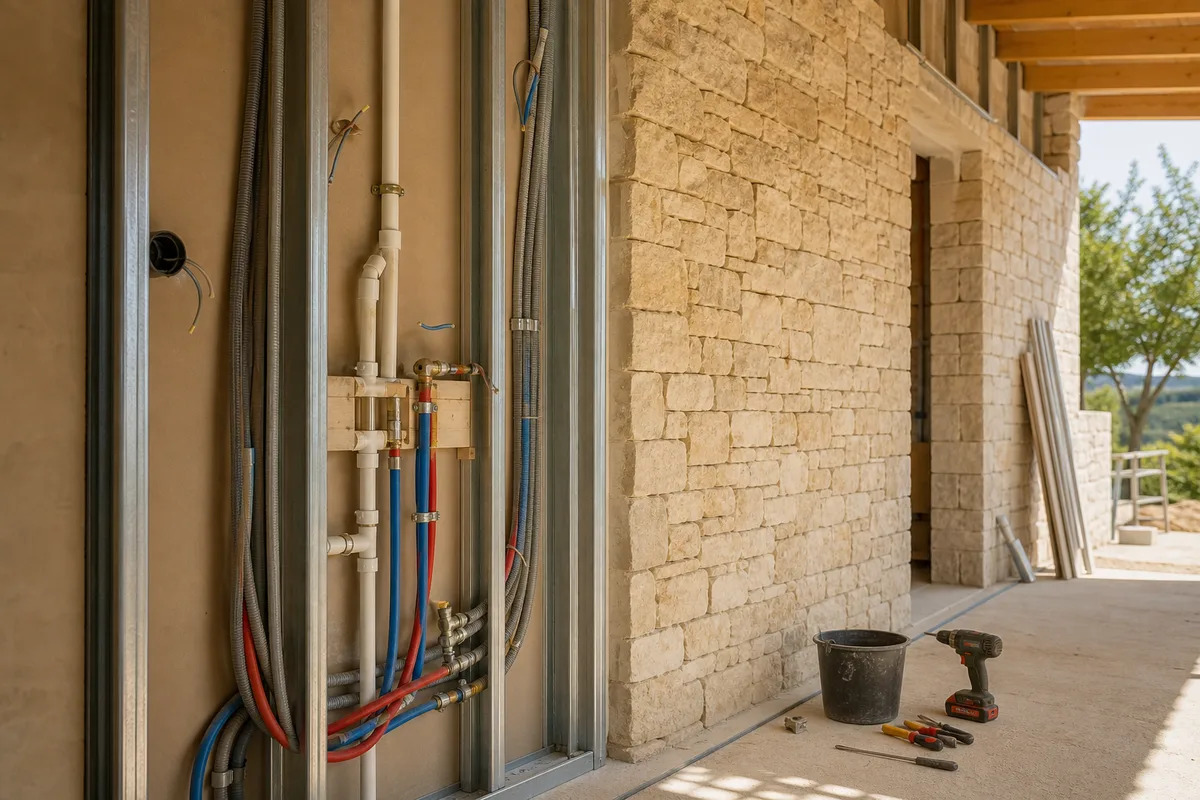

Passage de réseaux électriques et de plomberie dans des cloisons

Les réseaux passent en premier, avant toute fermeture de paroi. L’électricien tire les gaines, pose les boîtiers, alimente le tableau et prépare les points lumineux. Le plombier chauffagiste installe les alimentations, les évacuations, les attentes sanitaires et les émetteurs de chaleur. Le ventiliste, quand il n’est pas confondu avec le plombier, met en place le renouvellement d’air.

Les réservations techniques se décident à ce moment précis, en présence de tous les lots concernés. Emplacement des prises et des interrupteurs, hauteur des attentes sanitaires, passage des conduits de ventilation, sortie de hotte, alimentation d’un futur point d’eau extérieur : chaque oubli se transforme en saignée dans un mur fini ou en compromis visible. Une visite dite de pré-cloisonnement, effectuée avec un plan d’aménagement réaliste, règle l’essentiel de ces questions en une heure.

Le plaquiste réalise ensuite les cloisons, les doublages isolants et les plafonds. Il ferme les parois, ce qui rend les réseaux inaccessibles : un oubli à ce stade se répare par démontage. Le carreleur, le parqueteur et le peintre achèvent les surfaces. Le menuisier intérieur pose les portes, les placards et les escaliers. Le cuisiniste, le serrurier métallier et le paysagiste complètent selon les projets.

LotMoment d’interventionDurée indicative maisonInterface sensible
TerrassementOuverture du chantier3 à 8 joursImplantation, niveaux, réseaux enterrés
Gros œuvreAprès terrassement4 à 10 semainesArases et chaînages pour la charpente
CharpenteStructure achevée3 à 10 joursSupport et pente pour la couverture
Couverture et zinguerieAprès charpente1 à 3 semainesRaccords de cheminée et évacuations
Menuiseries extérieuresHors d’eau atteint2 à 5 joursDimensions des tableaux et appuis
Électricité et plomberieAvant cloisonnement2 à 4 semainesRéservations et saignées
Plâtrerie et isolationRéseaux validés2 à 4 semainesNature des supports pour le carrelage
Revêtements et peintureParois sèches3 à 6 semainesProtection des ouvrages livrés

Les durées ci-dessus valent pour une maison individuelle de taille courante, hors intempéries et hors ruptures d’approvisionnement. Elles s’allongent sensiblement en rénovation, où chaque ouverture révèle des contraintes non anticipées.

Coordination, planning et points de friction

Un planning de construction fonctionne comme une chaîne : le décalage d’un maillon décale tous les suivants. Trois causes reviennent le plus souvent. Les intempéries d’abord, particulièrement sur les phases de terrassement, de gros œuvre et de couverture. Les délais d’approvisionnement ensuite, sur les menuiseries sur mesure ou les équipements techniques. La disponibilité des équipes enfin, un artisan mobilisé sur un chantier en retard arrivant mécaniquement en retard sur le suivant.

La gestion des interfaces demande une vigilance constante. Quelques exemples typiques : le plombier doit connaître l’emplacement exact des évacuations avant le coulage de la dalle, l’électricien doit passer avant que le plaquiste ne ferme, le carreleur a besoin d’un support parfaitement plan et sec, le peintre travaille après la pose des plinthes mais avant celle des équipements fragiles.

Les temps de séchage figurent parmi les contraintes les plus sous-estimées. Une chape demande plusieurs semaines avant de recevoir un revêtement collé, un enduit intérieur exige un délai avant peinture, un béton atteint sa résistance nominale au bout de vingt-huit jours. Comprimer ces délais pour tenir une date de livraison produit des désordres qui apparaissent quelques mois plus tard : fissures, décollements, cloques de peinture.

Le nettoyage et la protection des ouvrages livrés méritent enfin d’être contractualisés. Une menuiserie posée puis rayée pendant les finitions, un carrelage neuf piétiné par les équipes suivantes ou une baignoire endommagée avant la réception génèrent des litiges dont la responsabilité se démontre difficilement une fois le chantier terminé.

Qui pilote la coordination

Trois montages coexistent. Le maître d’ouvrage peut coordonner lui-même les lots séparés : cette formule offre le meilleur prix apparent, mais suppose une disponibilité réelle, une compréhension technique et une capacité d’arbitrage. Elle convient aux projets simples et aux propriétaires expérimentés.

Le recours à un maître d’œuvre indépendant apporte un conseil technique, la rédaction des marchés, la consultation des entreprises, le suivi de chantier et le contrôle des situations. Ses honoraires se calculent généralement en pourcentage du montant des travaux, dans un ordre de grandeur de huit à quinze pour cent selon la mission confiée.

L’entreprise générale, enfin, prend un engagement global : un contrat, un interlocuteur, un prix et un délai. Elle intègre une marge de coordination et se rémunère sur la maîtrise de ses sous-traitants. Ce montage réduit fortement la charge du propriétaire et concentre la responsabilité, ce qui simplifie les recours en cas de désordre.

Quel que soit le montage retenu, les vérifications préalables restent identiques pour chaque intervenant : existence légale, attestation d’assurance mentionnant l’activité concernée, devis détaillé avec quantités et prix unitaires, échéancier adossé à l’avancement. La grille complète de ces contrôles figure dans entreprise de maçonnerie : comment la choisir. La réception, lot par lot ou globale, déclenche les garanties : le procès-verbal de réception mérite d’être établi avec autant de soin que le premier devis signé.
